打樣房該驗哪五件事,才擋得住 300 間房的重工

打樣房該驗哪五件事,才擋得住 300 間房的重工

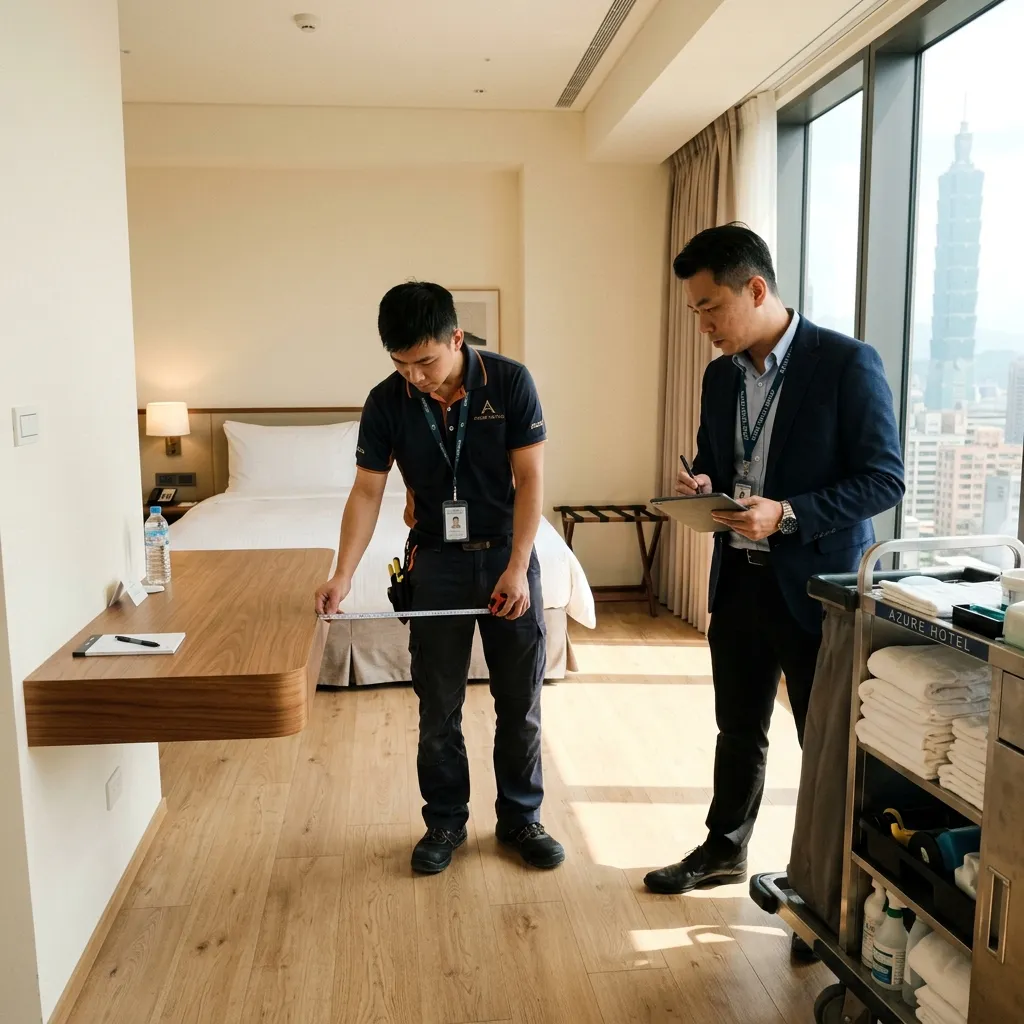

「打樣房要驗到什麼程度才算通過?」業主核打樣預算時會問這一句,答案決定這筆錢買到什麼。驗收如果停在「外觀確認」,簽出去的是一組照片;能擋下 300 間房重工的項目都是量得出來的——牆面 ±15 mm 的泥作傾斜、MEP 面板對位、抽屜拉開後的退讓空間、房務推車的淨寬,以及 72 小時空調循環後接縫的變化。2 cm 的干涉出現在第一間房,改的是一次 CNC 程式;出現在第三百間房,改的是 300 次現場鋸切。

然而,當平面圖紙上的設計轉化為真實物體,並直接投入五星級飯店客房的複雜工地時,二維設計中隱藏的所有「實體盲區」將會一次性全面引爆。在大型 B2B 採購策略 與工程進度審查中,部分決策者為了節省微薄的前期打樣預算或趕工,試圖省略 1:1 實體打樣房(Mock-up Room / Golden Sample) 階段而直接發包 300 間客房大貨量產。省下的是打樣預算,延後的是驗證動作——改到 300 間房都做完之後才做。

在工程數學中,一個在圖紙上看似微不足道的 2 cm2\text{ cm} 抽屜拉開干涉或插座遮擋,一旦乘上 300 間客房的量產倍數,就是 300 次現場修改,以及隨之而來的工期順延。

上德家具以 B2B 價值工程 (VE) 與 打樣房風險隔離防火牆體系 為核心,透過 3D 點雲掃描、動線壓力測試與白胚 FAT 預驗收,把設計與現場的落差留在量產前處理。


一、 1:300 批量錯誤幾何級放大數學模型 (Error Propagation)

在大量製造工程中,前端單一設計瑕疵在後端量產時會引發指數級的資金與工期連鎖破壞:

Total Financial Risk Exposure=Nrooms×(Crework+Cfreight_reverse+LossOOO)+Penaltydelay\text{Total Financial Risk Exposure} = N_{\text{rooms}} \times \left( C_{\text{rework}} + C_{\text{freight\_reverse}} + \text{Loss}_{\text{OOO}} \right) + \text{Penalty}_{\text{delay}}
+-------------------------------------------------------------------------+
|                  1:300 批量錯誤放大效應 vs 打樣房排雷對比                |
+-------------------------------------------------------------------------+
|  【無打樣房:單一 2cm 瑕疵引發 300 間房連鎖重工損失】                   |
|   圖紙 2cm 抽屜撞床頭櫃 ──► 直接量產 300 間 ──► 工地安裝全面卡死        |
|   ➔ 300 組木作現場鋸切返工 + 重新封邊 + 補漆 (耗資 NT$ 4,500,000)       |
|   ➔ 開幕延宕 14 天 ➔ 300 間房停售淨損失 (耗資 NT$ 18,900,000)          |
|                                                                         |
|  【上德打樣房:量產前 100% 物理排雷 (風險隔離防火牆)】                  |
|   打樣房現場發現 2cm 干涉 ──► 工廠修模調 CNC 程式 (耗費 NT$ 0 額外成本)  |
|   ➔ 300 間大貨 100% 依圖裝配 ➔ 零現場返工 ➔ 鎖定準時剪綵開業           |
+-------------------------------------------------------------------------+
+-------------------------------------------------------------------------+
|             打樣房 5 軸全向物理壓力檢測防火牆剖面                       |
+-------------------------------------------------------------------------+
|  ┌──────────────────────────────────────────────────────────────────┐   |
|  │ [Gate 1: 3D LiDAR 點雲碰撞] 牆面傾斜 ±15mm 陰影收邊容差匹配      │   |
|  ├──────────────────────────────────────────────────────────────────┤   |
|  │ [Gate 2: 弱電 MEP 接口盲區] 插座/開關/網路線 30秒快拆檢修對位    │   |
|  ├──────────────────────────────────────────────────────────────────┤   |
|  │ [Gate 3: 人因動線走廊寬度] 30kg 行李箱 360° 迴轉 + 推車直通 ≥15cm│   |
|  ├──────────────────────────────────────────────────────────────────┤   |
|  │ [Gate 4: 房務清潔零死角] 懸浮離地吸塵器直通 + AF 奈米一抹即淨    │   |
|  ├──────────────────────────────────────────────────────────────────┤   |
|  │ [Gate 5: 72h 空調熱應力] 16°C~32°C 溫濕度劇變,木作漆面零龜裂    │   |
|  └──────────────────────────────────────────────────────────────────┘   |
+-------------------------------------------------------------------------+

二、 打樣房 5 大標準化壓力測試排雷規範

上德家具將打樣房定義為大貨生產前的「實體代碼編譯器與排雷試驗場」:

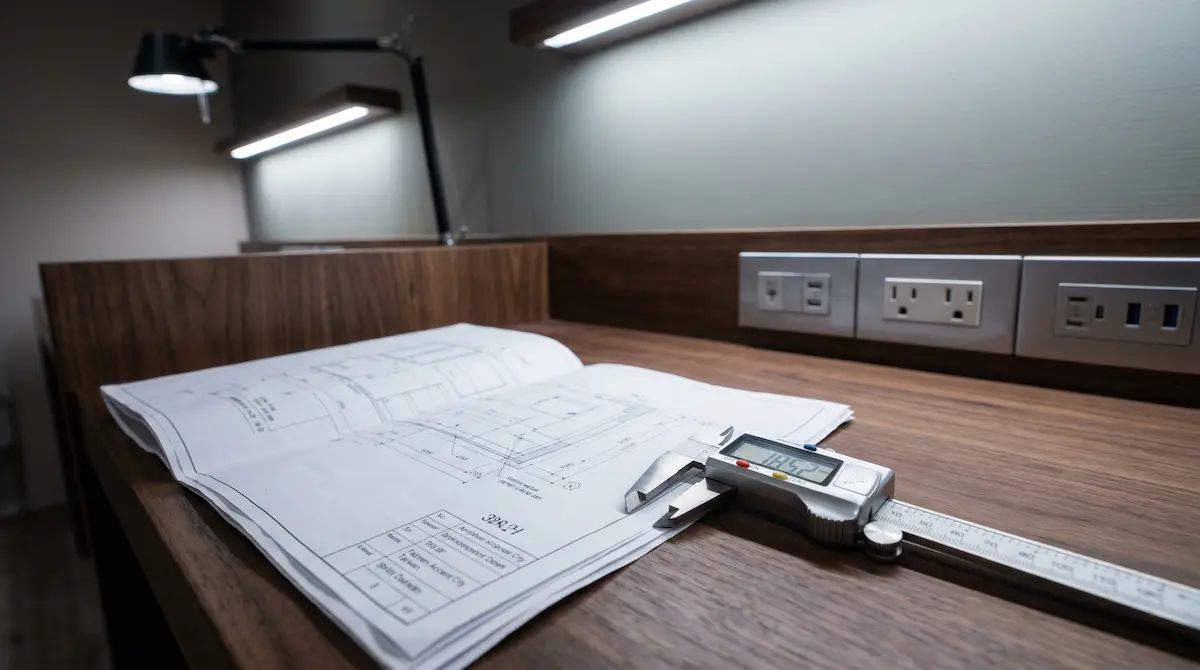

1. 3D LiDAR 點雲碰撞與現場泥作公差匹配

2. 弱電 MEP 盲區與快拆檢修接口驗證

3. 行李箱人因動線與迴轉半徑壓力測試

4. 房務清潔推車動線與懸浮淨空驗證

5. 72 小時空調極限溫濕度熱應力循環測試


三、 打樣房排雷與量產財務投資回報 (ROI) 精算

以一間 300 間客房 的五星級國際品牌飯店為例,進行打樣房排雷之財務精算對比:

300 間客房飯店打樣房排雷 vs 無打樣量產財務精算表

財務精算指標項目無打樣直接量產案場上德打樣房排雷體系
前期打樣房建置費用NT$ 0 (省下表面預算)NT$ 250,000 (投資)
量產後現場設計干涉瑕疵率平均 3% ~ 5% 結構錯誤0% 現場結構錯誤
300 間客房現場返工重工費用NT$ 3,800,000+ (大修)NT$ 0 現場返工
因修改家具延誤工期天數14 ~ 21 天 (開幕延期)0 天 (準時剪綵)
延誤開幕之客房營收淨損失NT$ 18,900,000+NT$ 0 營業損失
完工後客訴與維修爭議爭議不斷,互相推諉責任零爭議,驗收順暢
打樣房投資回報率 (ROI)0% (蒙受巨額損失)超過 9,000% 淨回報

上表以 300 房、ADR 6,000 元、住房率 75%、開幕延後 14 天、返工單價約 NTD 12,700 一間房的假設情境試算:NTD 25 萬的打樣房支出,對應的是約 NTD 2,200 萬的潛在重工與停售損失。換成你自己的房數與房價,投資回報率的倍數會變,但打樣成本與重工成本之間的量級差距通常不會。


四、 雙重驗收防火牆:廠內白胚 FAT 預驗收 + 現場打樣房

+-------------------------------------------------------------------------+
|             上德 FF&E 採購雙重驗收防火牆機制 (Two-Tier SOP)             |
+-------------------------------------------------------------------------+
|  [防火牆 1: 廠內白胚 FAT 預驗收] (未上漆狀態)                            |
|   檢驗內部 Q235B 鋼構滿銲、M8 預埋套筒、JIS F☆☆☆☆ 基材 ➔ 查核用料規格   |
|                                │                                        |
|                                ▼                                        |
|  [防火牆 2: 案場 1:1 打樣房驗收] (全功能安裝到位)                        |
|   檢驗現場 MEP 弱電對位、3D 點雲收邊、人因動線、72h 空調熱應力 ➔ 鎖定品質|
+-------------------------------------------------------------------------+

五、 無打樣盲目量產 vs 上德打樣排雷工程 10 年 TCO 對比

採購驗收模式:無打樣盲目量產 vs 上德打樣排雷 10 年 TCO 對比

評估維度無打樣直接量產方案上德打樣排雷工程體系
量產錯誤暴露時機300 間大貨運抵工地現場量產前打樣階段 (零批量損失)
現場公差適應力極差 (常需現場粗暴切割木作)極佳 (預留 15mm 陰影收邊)
弱電檢修便利性常遮擋插座,檢修困難30 秒快拆,檢修極速
飯店開幕準時率高達 45% 機率發生工期延誤100% 確保準時剪綵營業
10 年 TCO 綜合成本基準成本 (100% + 鉅額重工)降低至 31% (節省 69% 成本)

六、 結論:把打樣房做成對沖一切不確定性的最高利潤中心

在五星級飯店與大型商用不動產的開發哲學中,打樣房從來不是用來拍照打卡的美學樣品間,而是量產放行前,最後一次能用一間房的成本改設計的機會。

上德家具(Sunder Furniture)堅持在所有大貨量產前,嚴格執行 3D 點雲掃描、人因動線碰撞、MEP 弱電對位與 72 小時空調熱應力測試。打樣房攔得下的是幾何干涉、介面對位與短期熱應力問題;攔不下的是開幕多年後才出現的材料老化,以及業主在量產中途變更的規格。放行大貨前,請把這五項測試的簽核紀錄與現場照片列為付款節點的必要文件。
